Vijftien weken tussen handtekening en sleuteloverdracht. Voor wie gewend is aan traditionele bouwtrajecten van anderhalf tot twee jaar klinkt dat onwaarschijnlijk. Toch is het precies wat wij doen — en het is geen magie, maar methode. In deze blog nemen we je week voor week mee door het proces, inclusief de onderdelen waar wij géén invloed op hebben.

Waarom industrieel bouwen sneller is

Het fundamentele verschil met traditionele bouw zit niet in harder werken, maar in waar het werk gebeurt. Een traditionele bouwplaats is afhankelijk van weer, van de volgorde waarin onderaannemers beschikbaar zijn, en van beslissingen die pas op locatie genomen worden. Wij draaien dat om: de woning wordt vrijwel volledig in onze werkplaats gerealiseerd, onder gecontroleerde omstandigheden, volgens een digitaal ontwerp dat vóór de eerste printlaag al tot in detail vastligt.

Omdat het ontwerp digitaal compleet is, kan de Silva Robot printen zonder wachten, kan de afbouw parallel gepland worden en weten alle partners — van installateur tot kozijnleverancier — weken van tevoren exact wat wanneer nodig is.

Het proces, week voor week

Week 1–3: ontwerp en engineering. Na je bestelling via de configurator wordt jouw samenstelling technisch uitgewerkt: constructieberekeningen, installatieontwerp en de printvoorbereiding. Parallel beoordelen we de erfsituatie en bereiden we de fundering voor.

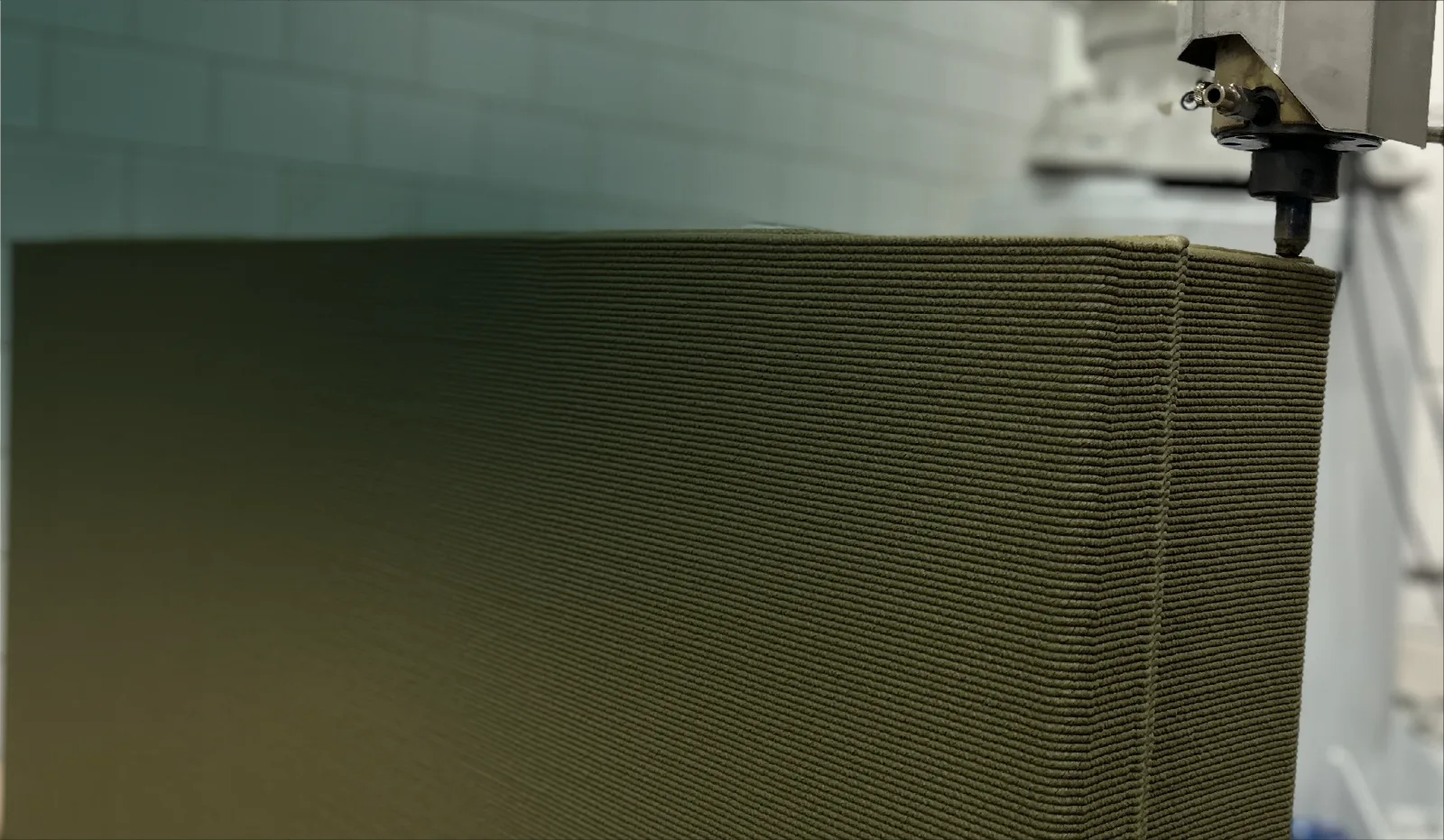

Week 4–7: printen. De Silva Robot print de wandelementen van jouw woning in Silco7, ons houtvezel-biocomposiet. Binnen, onder constante omstandigheden — geen regendag die de planning raakt.

Week 8–13: afbouw in de werkplaats. De geprinte elementen worden samengebouwd en afgewerkt: isolatie, elektra, water, ventilatie, badkamer, keuken, kozijnen, binnen- en buitenafwerking. Dit is de langste fase, en bewust: alles wat in de werkplaats af is, hoeft op locatie niet meer te gebeuren.

Week 14: fundering en transport. Op locatie worden schroefpalen aangebracht — een fundering zonder graafwerk of betonstort, in doorgaans één dag gezet. Daarna wordt de woning getransporteerd en geplaatst.

Week 15: aansluiten en opleveren. Nutsaansluitingen, laatste afwerking, schouw en sleuteloverdracht.

Eerlijk over wat er níet in die 15 weken zit

Transparantie betekent ook benoemen wat buiten onze planning valt. De 15 weken lopen vanaf definitieve bestelling en een bouwrijpe situatie. Daarvóór zitten stappen waarvan de doorlooptijd per situatie verschilt: een eventuele omgevingsvergunning (afhankelijk van jouw situatie en gemeente — zie onze vorige blog over de regels voor familiewoningen), de aanvraag van nutsaansluitingen bij de netbeheerder, en jouw eigen keuzeproces in de configurator.

Vooral nutsaansluitingen verdienen aandacht: netbeheerders kampen landelijk met wachttijden. Wij plannen die aanvraag daarom zo vroeg mogelijk in het traject, maar de doorlooptijd bepaalt de netbeheerder, niet wij. Wie dat weet, kan erop sturen.

Bewezen in de praktijk

Dit proces is geen theorie. In Everdingen staat de eerste bewoonde Silva Embrace — ontworpen, geprint, afgebouwd en geplaatst volgens exact deze werkwijze, samen met onze vaste partners voor fundering, installaties en afwerking. Diezelfde ploeg staat klaar voor de volgende woningen.

Wil je weten hoe jouw planning eruit zou zien? Plan een adviesgesprek — dan lopen we jouw situatie door, van erf tot oplevering.
